Un spectacle de mi-temps doit transformer le stade en espace de représentation opérationnel, puis rendre le terrain au football américain dans les délais de l'événement. Au Super Bowl LX, un système d'enceintes temporaire a été mis en place sur des chariots de terrain. Le défi pratique dépassait leur transport : leurs positions, leurs raccordements et leur séquence de retrait devaient s'articuler avec la scène, les artistes et les équipes de terrain.
La page événementielle du Levi's Stadium indique le 8 février 2026 comme date du Super Bowl LX. Le reportage de David Barbour sur la production, paru en mars 2026 dans Lighting & Sound America, pages 47–50, décrit 18 emplacements de chariots audio et distingue la sonorisation permanente du match de l'ensemble portable destiné au spectacle. Les entretiens évoquent aussi les contraintes de protection de la pelouse et de coordination des accès pour les câbles. Ces faits de déploiement rapportés ne constituent pas un résultat acoustique mesuré de façon indépendante.
L'analyse technique suivante examine les implications de ce mode de déploiement pour d'autres événements. Il s'agit d'une analyse de planification de projet, et non d'une reproduction de la conception du Super Bowl, d'un rapport de mise en service ou d'une preuve de participation de Becke.
La géométrie du site précède l'implantation des enceintes
Un stade à ciel ouvert, des tribunes sous auvent et une enceinte entièrement couverte offrent des possibilités différentes de sonorisation temporaire. La présence visible d'une toiture ne prouve ni l'existence de points d'accrochage adaptés ni une capacité de charge suffisante. L'équipe de conception doit disposer d'informations approuvées sur les structures porteuses, les accès, les lignes de vue, la surface de jeu et le calendrier avant de choisir des équipements suspendus, posés au sol ou mobiles.

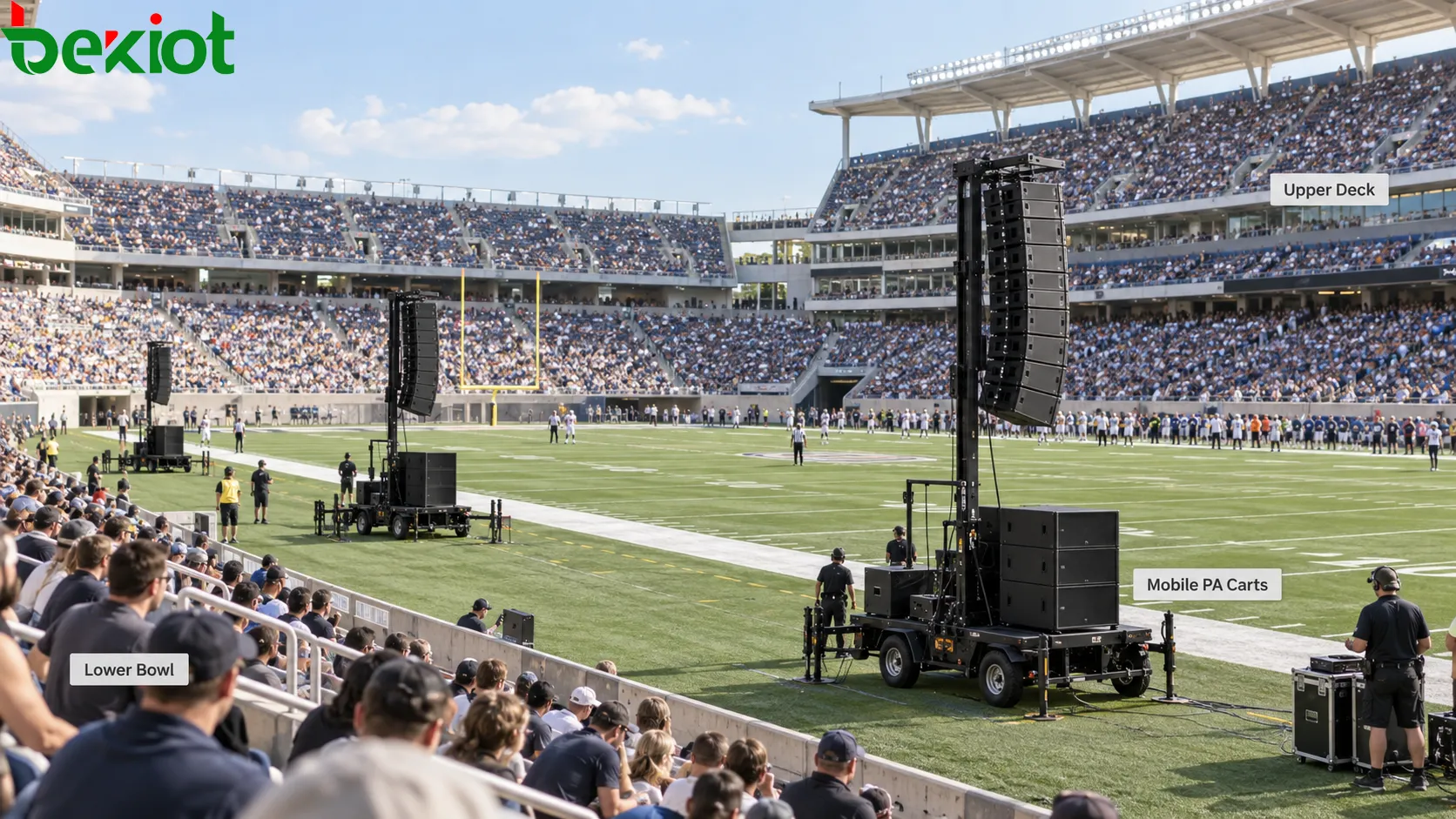

Les chariots mobiles peuvent rendre un système préassemblé pratique lorsqu'un déploiement sur le terrain est nécessaire. Ils placent aussi les sources relativement près de certains auditeurs et loin des autres. Les rangées basses, les tribunes hautes, les zones d'en-but et les places sous auvent nécessitent donc une attention distincte. Reprendre l'implantation symétrique de chariots d'un autre stade ne remplace pas l'étude de la géométrie réelle des places.

Avant de choisir les équipements, définissez les zones du public et le programme prévu. Les annonces parlées et un spectacle musical peuvent nécessiter une couverture, un équilibre tonal et des niveaux d'exploitation différents. Le projet doit identifier les fonctions existantes du site qui restent actives pendant l'installation, le raccordement et le retrait des équipements temporaires.
Rendre reproductible la position de chaque chariot

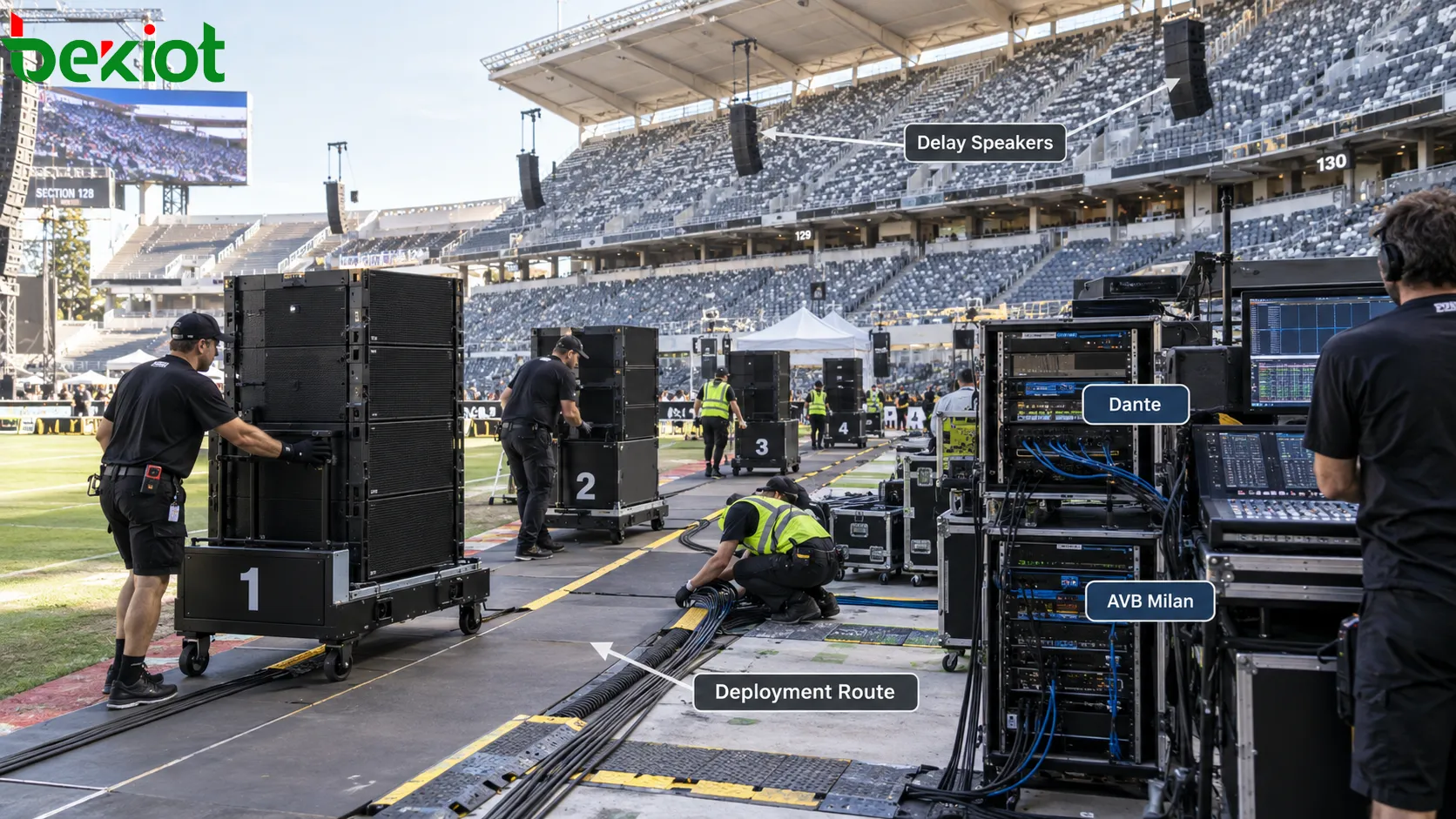

L'intérêt d'un chariot est de préparer le support mécanique, l'agencement des enceintes et une partie des raccordements avant la transition. Cela réduit le travail à effectuer sur le terrain, mais uniquement si chaque unité atteint la position et l'orientation prévues. Un chariot arrêté à plusieurs mètres de sa position de conception ne constitue plus le même agencement de sources acoustiques.
Attribuez à chaque unité un identifiant lié à sa position, sa configuration, son alimentation et sa destination audio. Le plan de déploiement doit aussi indiquer les zones de préparation, le sens de déplacement, les responsabilités de câblage et la personne qui confirme que l'unité est prête. Des zones de tribunes différentes peuvent nécessiter des configurations différentes ; un parc de chariots n'a pas à être composé d'ensembles acoustiques identiques.
L'aptitude mécanique reste une question d'ingénierie distincte. Un personnel qualifié doit évaluer le chariot, le système de support, la stabilité, les charges, la surface de circulation et les limites météorologiques selon les équipements réels et les exigences du site. Ni une illustration conceptuelle ni une description publiée d'un événement ne fournissent un plan de construction approuvé.
Évaluer les zones d'écoute, pas seulement la sortie des ensembles
La planification de la couverture doit considérer ensemble les auditeurs les plus proches et les plus éloignés. Augmenter la sortie pour atteindre une tribune lointaine peut produire un niveau excessif près d'un ensemble au niveau du terrain. L'orientation, la position des sources, la hauteur disponible et le partage de couverture entre sources influencent ce compromis. La musique ajoute aussi des exigences de basses fréquences et de dynamique qui ne se résument pas à l'audibilité de la parole.

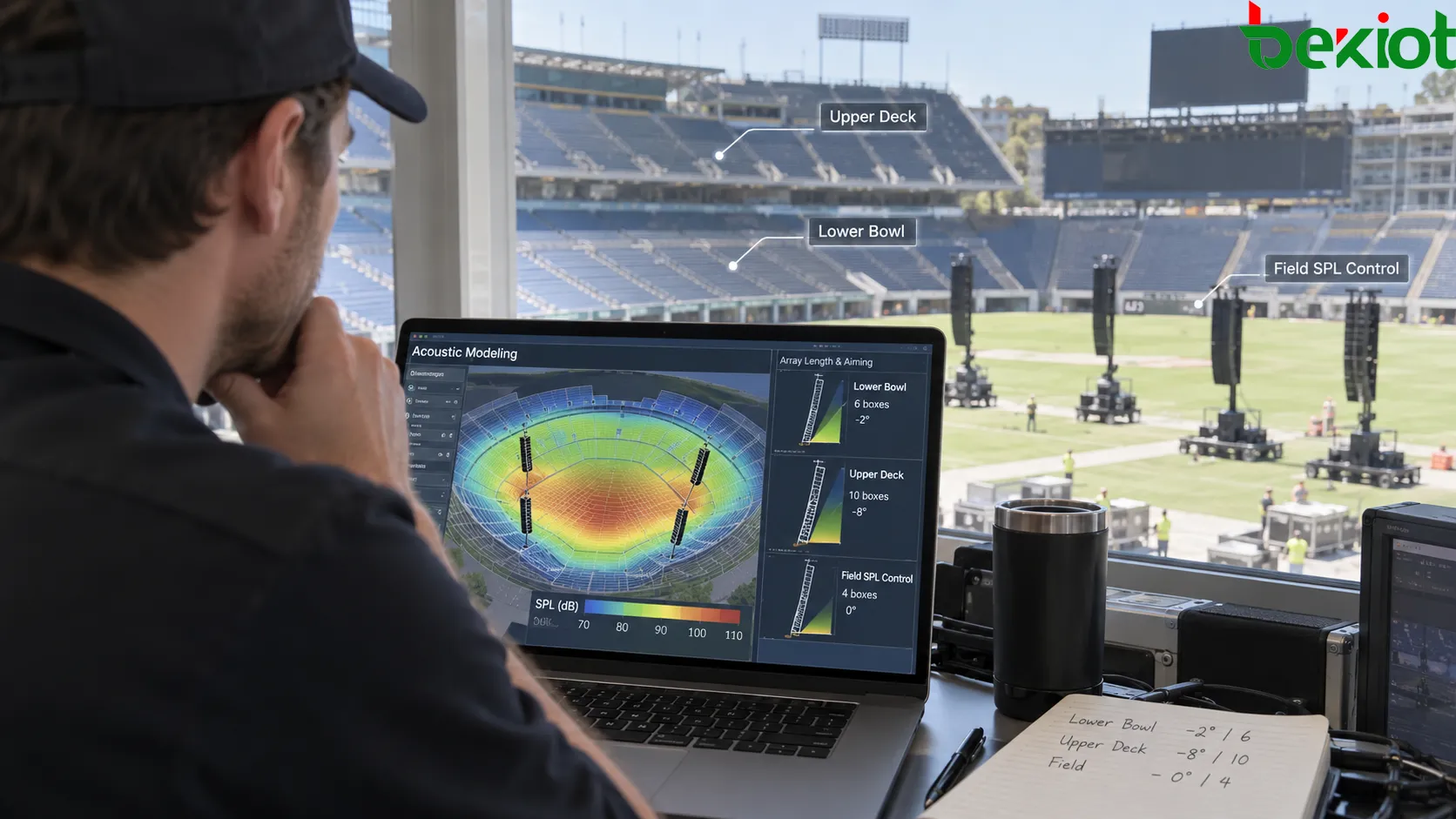

La modélisation acoustique peut aider à comparer les implantations envisagées avant l'arrivée des équipements. Ses données d'entrée et hypothèses doivent correspondre au site, aux données des enceintes et à l'agencement prévu. La prévision doit ensuite être confrontée aux mesures sur place ; son affichage sur une carte de couverture colorée ne suffit pas à en faire un résultat de réception.

Convenez des points d'évaluation et des critères de performance avant la mise en service. Incluez des places représentatives proches, éloignées, en hauteur et masquées, ainsi que les zones où deux systèmes se recouvrent. Consignez le niveau d'exploitation, le signal utilisé, la météo et le taux d'occupation pour permettre l'interprétation des résultats. Les limites acceptables doivent provenir du cahier des charges et des exigences applicables au site, et non d'une valeur universelle reprise d'un événement sans rapport.
Définir l'interface avec la sonorisation permanente
La sonorisation permanente peut continuer à diffuser les annonces du match pendant que l'équipement temporaire prend en charge le spectacle. Si un complément de couverture par les enceintes du site est envisagé, l'équipe doit prévoir une interface couvrant la responsabilité du signal, le traitement, le retard, le niveau, la coupure du son et le retour au fonctionnement normal. Une bonne intégration relève d'un choix de conception ; elle n'est pas automatique du seul fait que les deux systèmes reçoivent de l'audio.
Les annonces de sécurité nécessitent un dispositif d'exploitation convenu séparément. Ajouter une sonorisation de concert ne la certifie pas comme système vocal d'urgence et ne l'autorise pas à reprendre des fonctions de sécurité des personnes. Les responsables du site doivent approuver les dispositions maintenant les annonces requises disponibles pendant le montage, le spectacle et le démontage.
Pour l'audio en réseau, identifiez les interfaces compatibles, les domaines d'horloge et l'effet de l'arrivée ou du départ d'appareils. Deux ports réseau ou deux câbles ne démontrent pas, à eux seuls, l'existence d'un secours indépendant. Documentez les composants communs aux chemins principal et de secours et vérifiez le comportement de rétablissement prévu dans des conditions contrôlées.

Répéter ensemble déplacements et raccordements
Une conception sonore viable peut néanmoins dépasser le créneau de l'événement si du matériel bloque un passage ou si les connecteurs sont inaccessibles. Planifiez le déploiement et le retrait comme des séquences complètes, incluant les personnes chargées des câbles et celles qui confirment l'état des équipements. Une unité en panne doit faire l'objet d'une procédure définie évitant qu'un grand chariot gêne une autre équipe ou une voie d'accès d'urgence.
Les recommandations de sécurité électrique pour les événements du Health and Safety Executive britannique mettent l'accent sur l'aménagement du site, les besoins électriques, la protection contre l'environnement et des parcours de câbles permettant une installation et un retrait sûrs. Elles sont utiles à la planification dans leur contexte britannique, mais ne prouvent pas qu'une production américaine respecte les règles du Royaume-Uni. Les exigences locales applicables et une conception électrique compétente restent déterminantes.
| Répétition ou vérification | Points à établir |
|---|---|
| Déplacement et positionnement | Les unités atteignent leurs positions repérées sans bloquer d'autres opérations, endommager la surface ou compromettre la stabilité |
| Raccordements et disponibilité | Les affectations d'alimentation et d'audio correspondent aux plans ; l'opérateur responsable peut confirmer la disponibilité |
| Couverture du public | Les zones d'écoute convenues sont évaluées dans des conditions documentées |
| Interface des systèmes | La synchronisation, les niveaux, le transfert de commande et les annonces requises du site fonctionnent comme prévu |
| Gestion des défaillances | L'équipe connaît l'effet d'une panne de source, de liaison ou d'alimentation ainsi que la réponse approuvée |
| Retrait | Les équipements sont débranchés, déplacés et comptabilisés en sécurité pendant la transition convenue |
Le Super Bowl LX fournit un exemple rapporté de déploiement audio mobile ; il ne fournit pas de spécification universelle pour les stades. La leçon transposable consiste à traiter l'acoustique, les structures porteuses, l'alimentation, la distribution des signaux et les déplacements des équipes comme un projet coordonné unique. Pour la question différente du renouvellement d'une infrastructure permanente, l'article sur la sonorisation du stade Portman Road examine la reconstruction d'un système installé.
